华能蒙城项目首台风机并网成功

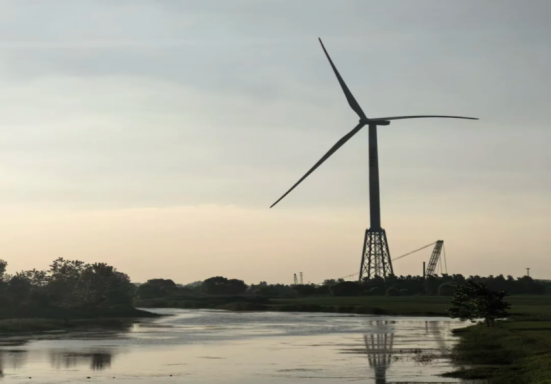

7月18日,中兴公司华能蒙城县板桥集二期 30MW 风电项目首台桁架塔风机顺利并网发电,产出安徽省桁架塔机组首度绿电。继6月22日完成整机吊装后,项目迎来关键里程碑,标志着安徽首台桁架塔风电机组正式进入带电运行阶段。

首台并网前,项目团队高效完成电缆敷设、箱变安装等施工任务,并配合东方电气调试人员完成继保调试及电网联调等全部前置工作,一次性通过国网安徽省电力公司并网验收,各项电气试验数据均优于设计指标。并网当日,首台风机一次性完成冲击合闸及带负荷测试,机组振动、温升、功率曲线等关键参数全部达标,全过程零故障、零异常,为后续剩余5台风机并网积累了可靠经验。

此次并网的首台风机采用“桁架塔+钢塔”组合结构,轮毂中心高度160米,叶轮直径200米,为省内首个落地该新型塔架技术的风电项目。调试期间,项目团队联合设备厂家对变桨、偏航、主控及变频器系统开展多轮联合调试,保障机组在复杂电网环境下拥有优异的响应性能与运行稳定性。

该项目总装机容量 30MW,规划布设6台东方电气 DEW-G5000-200 型风电机组,余下 5 台机组将于近期相继并网。项目全容量投运后,年均发电量约 7500 万千瓦时,可保障 3 万户家庭全年用电,每年节约标准煤约 2.3 万吨,减少二氧化碳排放约 6.2 万吨。当前首台风机运行状态平稳,监测数据表现良好,项目团队同步开展 240 小时试运行考核,持续夯实整体投产基础,助力安徽迎峰度夏电力保供,推动区域能源结构优化。
